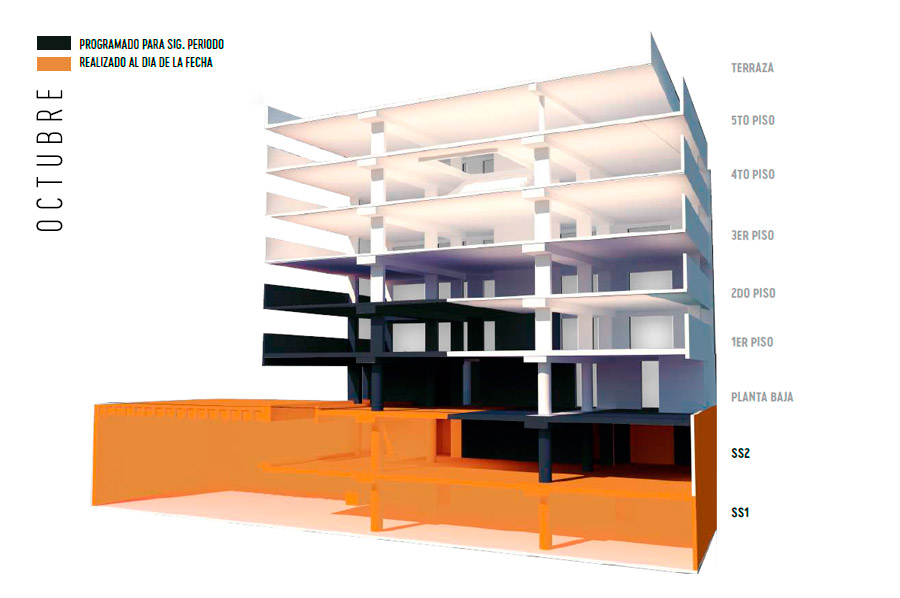

Continuamos avanzando con la obra b”h!!, aquí les compartimos los avances de obra del proyecto.
EDIFICIO S. LUIS PRIMARIA VARONES
OCTUBRE 2021
Durante este período se produjeron los
últimos movimientos de tierra que dieron paso al retiro de la

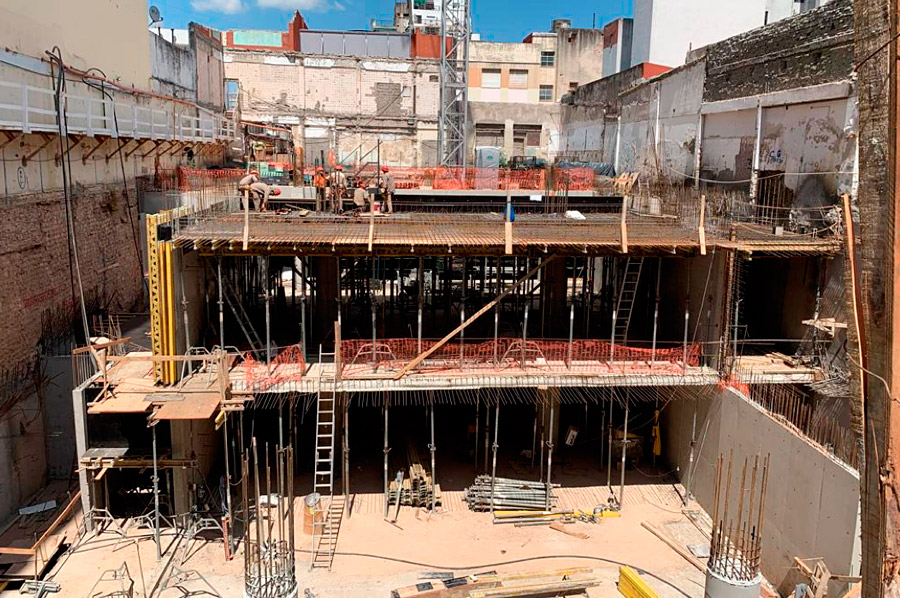

retroexcavadora.
Se produjo la última llenada de los tabiques submurales, dando
por finalizado los 3 anillos, a lo cual se encuentran asegurados
los perímetros de ambos subsuelos.
